160型橋梁伸縮縫更換安裝施工步驟
160型橋梁伸縮縫更換安裝施工步驟
1、切縫及清理槽口
用3m直尺檢查槽區l.5m范圍內有無起拱、塌陷、破裂現象。若有,應及時報監理工程師認可,以確定加寬尺寸。若無,則根據施工圖紙進行測量放樣工作,確定切縫參考線,再行切割,以確保切縫尺寸準確、順直,同時保證路面邊縫整齊平順、無缺損。槽口切割線以外的瀝清混凝土以下的水泥混凝土應密實,不得有空洞或其它松散雜物,否則應重新放線切割加寬槽口,接著采用風鎬等工具清理和鑿除預留槽內多余混凝土、混凝土表面松動物、浮漿等,并對槽口內C50鋼纖維混凝土表面進行鑿毛清理。同時還應特別注意清理干凈兩端縫隙及掉落到墩、臺帽頂面的廢棄物。槽口內梁端預留縫隙保證順直,大小均勻合適,達不到要求必須先行處理,確保梁端隨氣溫變化自由伸縮,并且伸縮裝置與梁端形成整體,共同受力。對于縫寬過小的地方鑿去多余混凝土,對于縫寬超寬的地方對梁端進行處理,露出鋼筋,補焊鋼筋后與腔體混凝土整體澆筑。對預留槽口內預埋鋼筋如彎曲和歪斜等問題應進行恢復和矯正,使其間距滿足設計要求,漏埋的鋼筋補埋,埋得過低的通過加焊環筋接長,確保每根預留鋼筋都能與伸縮裝置牢靠焊接成整體,保證梁板端頭與伸縮裝置進行牢固的錨結。
施工廢棄物及時清理干凈,不能堆放在路面上;機械設備采取措施,防止漏油漏漿,對路面造成污染和損壞。
請監理工程師對上述工作檢查認苛井申請進行下步工序。
2、定位安裝

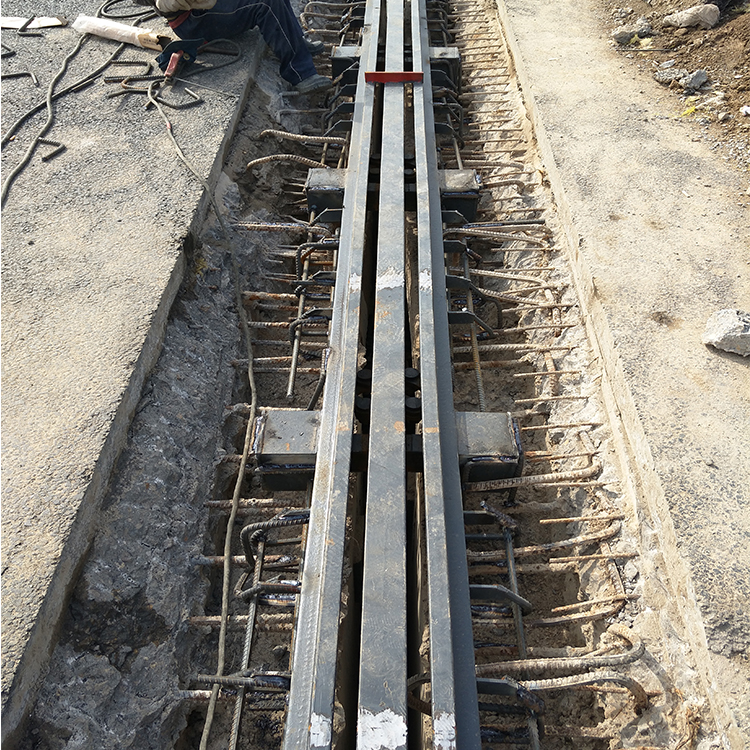

嚴格按規定要求檢查伸縮裝置質量,若發現變形或兩鋼梁間距
不一致時,及時進行修整。
伸縮裝置安裝前,根據安裝時的施工氣溫,確定伸縮裝置縫寬
出廠定位值,若氣溫變化幅度大時及時調接安裝間隙,經監理工
程師認可后固定伸縮裝置。

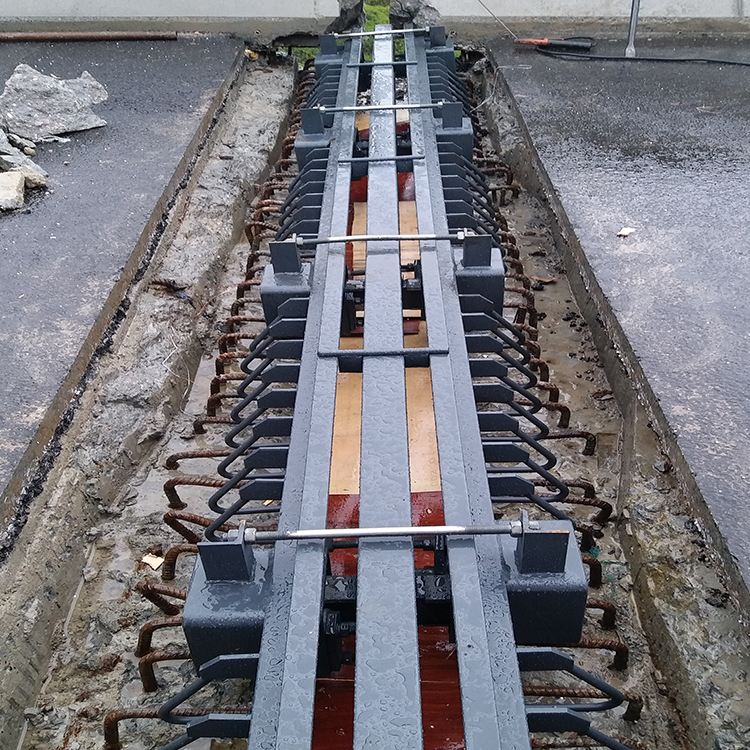

伸縮裝置要確保正確就位,伸縮裝置順橋方向的中心線與橋梁
中心線重合,伸縮裝置順橋向的寬度值,經伸縮縫橫橋向中心線
為軸線對稱布置。伸縮裝置就位后達到:伸縮裝置與轎面高差控
制在-1~0mm之間,橫向平整度不大于3mm。邊梁型鋼下部不懸
空,雙縫或多縫伸縮裝置韻支承橫粱支點中心距粱端不小于80mm
的技術要求,伸縮裝置就位后須經監理工程師認可后,方可進行伸縮裝置錨固筋與梁板預埋鋼筋的施工。
3、焊接
當伸縮裝置調整好后,調2至4臺電焊機,在溫度接近鎖定
溫度時對稱施焊。先點焊部分預埋筋和錨環鋼筋,臨時固定其位置。再用3米直尺檢查其平整度符合質量要求后方將錨環鋼筋與預埋筋焊牢。遇預埋筋與錨環間距過大時,每錨環用2根自制U型筋閉合搭焊,保證強度。焊接完畢后對伸縮裝置解鎖,再用3米直尺檢查其平整度須達到技術要求,若超差則須進行調整。再次檢查合格后布置焊接橫筋和防裂網。
4、立模和混凝土澆筑、養生
澆筑填充混擻土前,根據伸縮裝置的外形尺寸和預留槽缺口形狀制作鋼模板,嚴格密封模板與梁端混凝土間的縫隙,防止混凝土流失,造成填充混凝土不密實。并防止兩側邊梁粱端縫隙、位移箱和型鋼間漏入混凝土和水泥漿。
填充混凝土按照批準的配合比,采用機械拌和,各項原材料
符合相關的技術標準要求,鋼纖維的摻量78kg/m3。鋼纖維在混凝土中均勻分布,澆筑混凝土時振搗密實,混凝土表面平整度不大于3mm,表面無裂紋、麻面、蜂窩等現象。
混凝土澆筑后采用麻袋覆蓋酒水養生,養生時間7天。
5、嵌裝橡膠密封條
混凝土強度達到50%以上時,清除伸縮裝置內的雜物,安裝橡膠密封條,并保證型鋼腔體與橡膠密封條貼緊,無凸起,無損壞。
